L’hôpital en construction

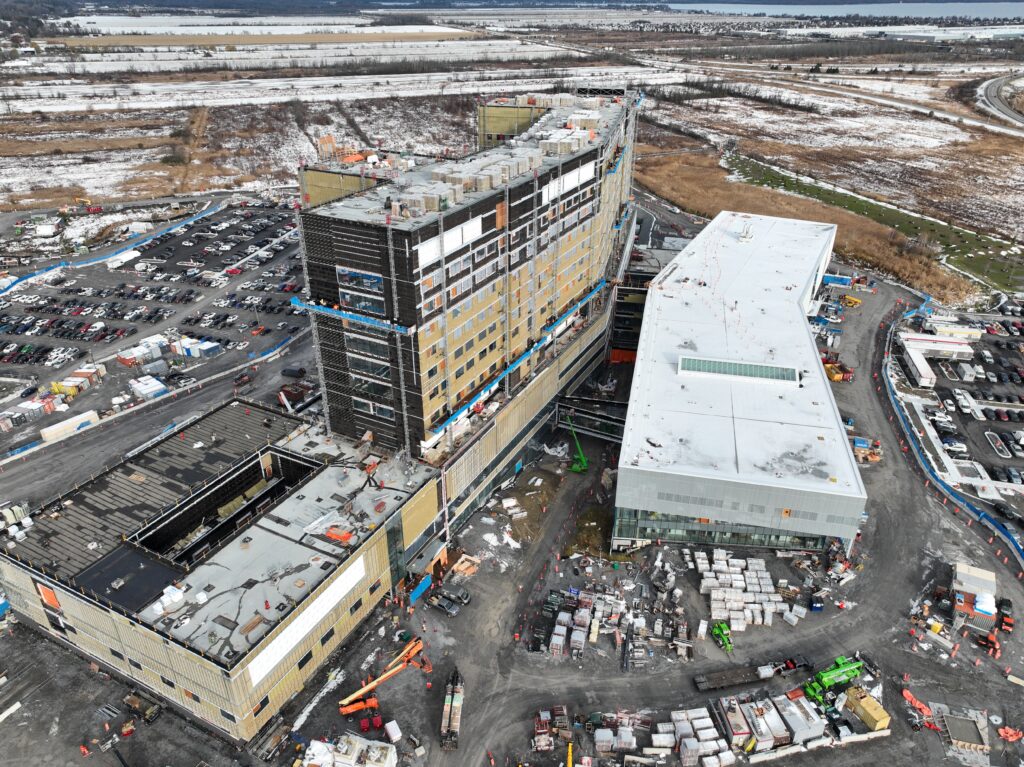

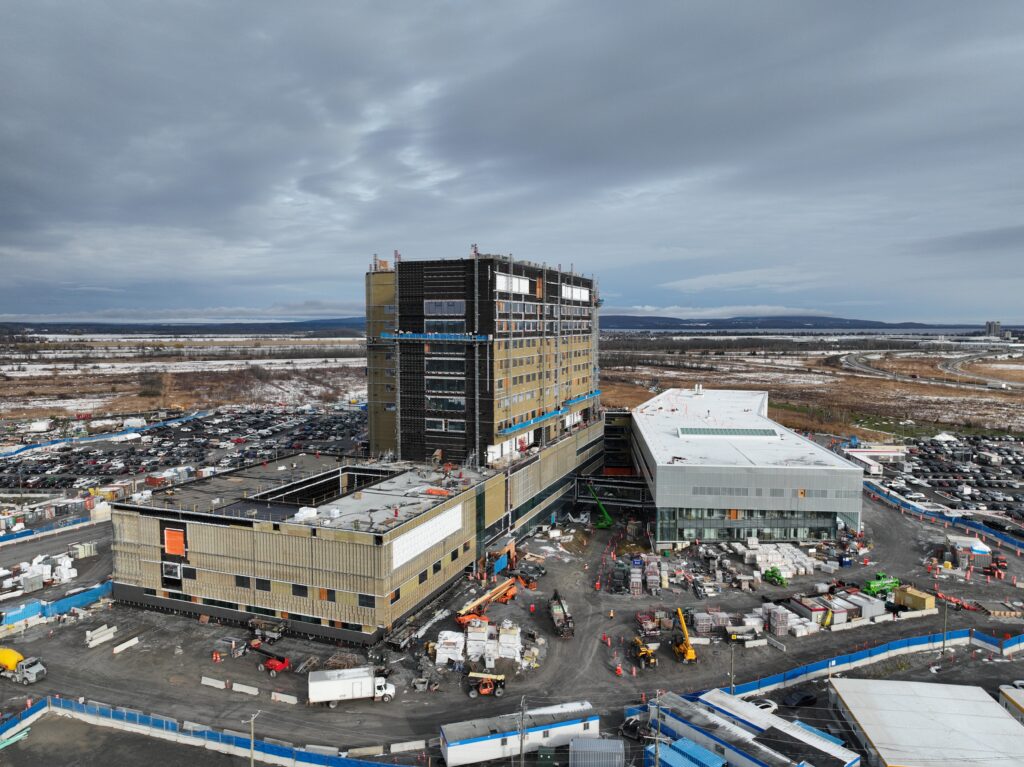

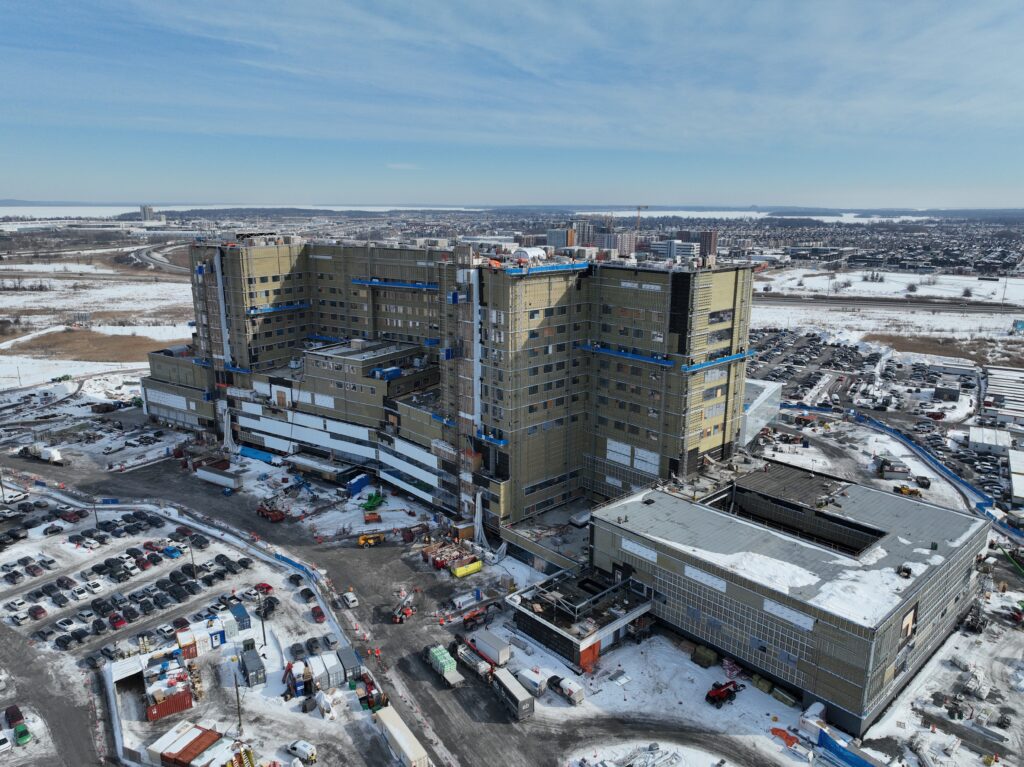

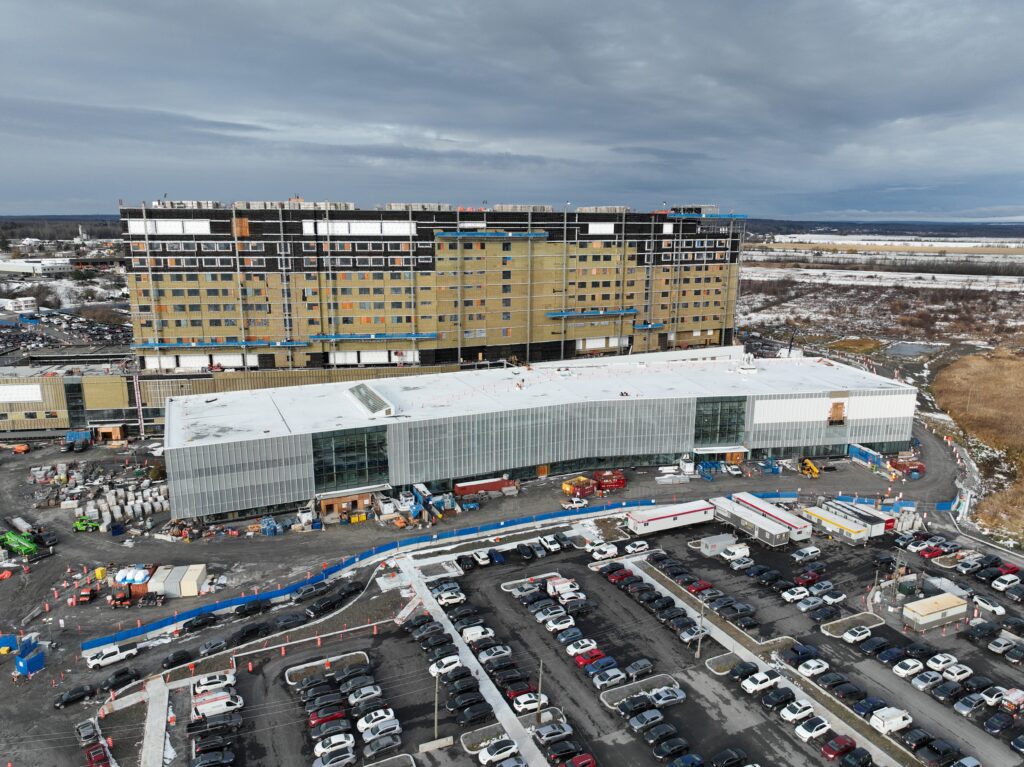

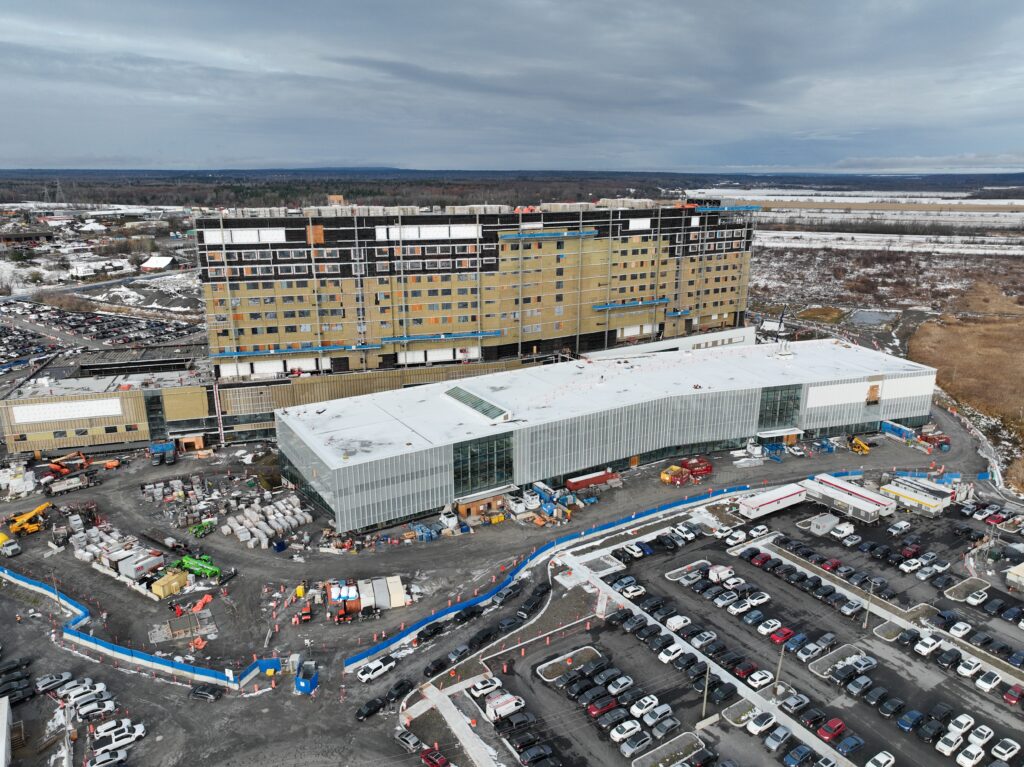

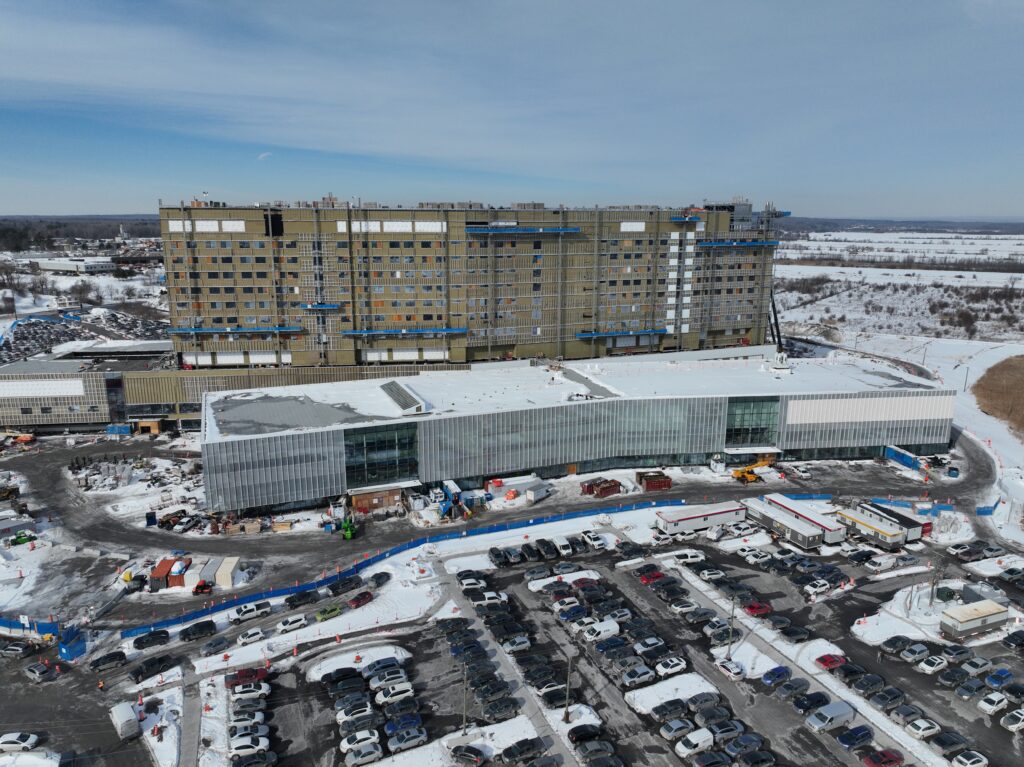

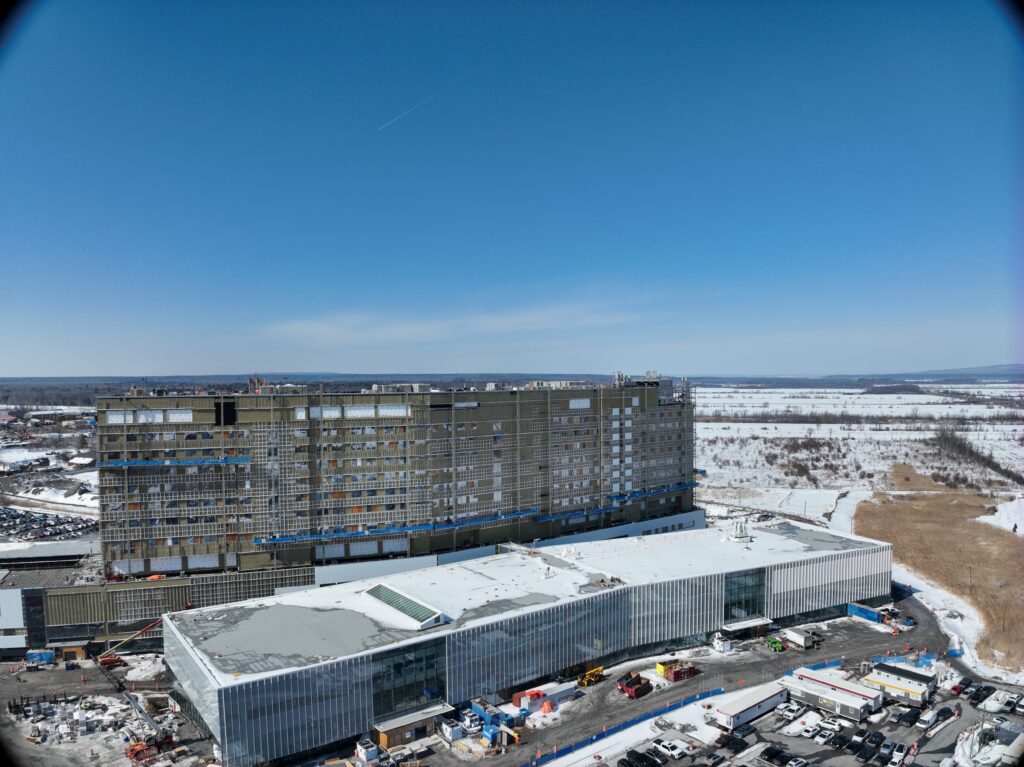

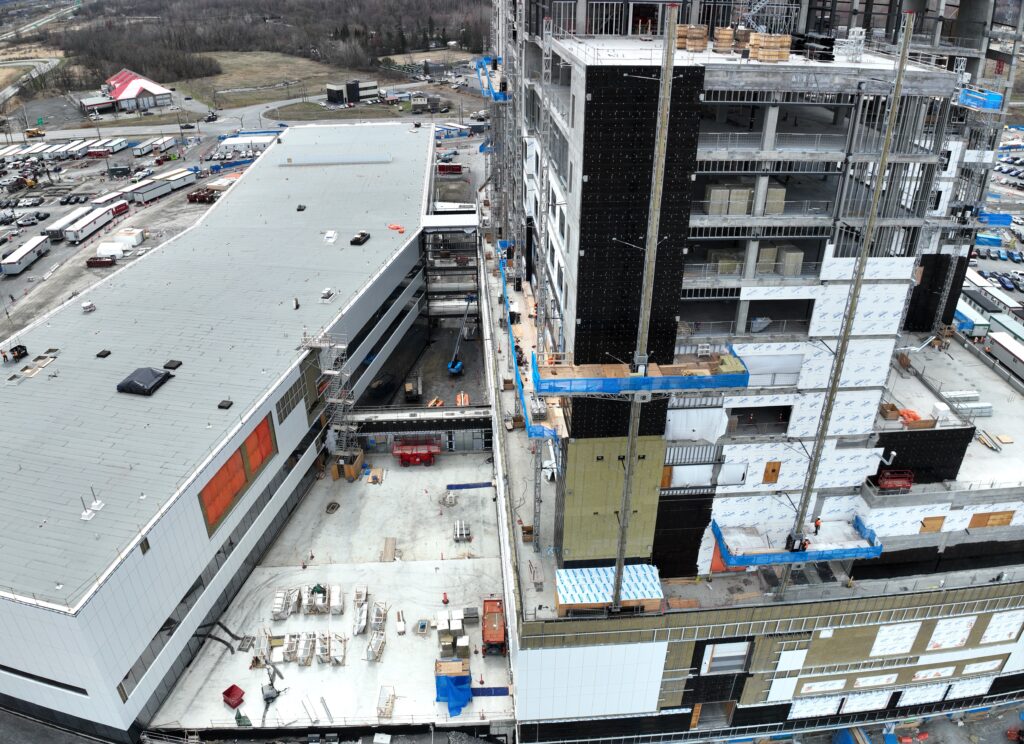

Les travaux sont en cours sur le chantier du futur hôpital de Vaudreuil-Soulanges depuis le début de l’année 2023 et se poursuivront jusqu’en 2026, moment de la livraison finale du projet.

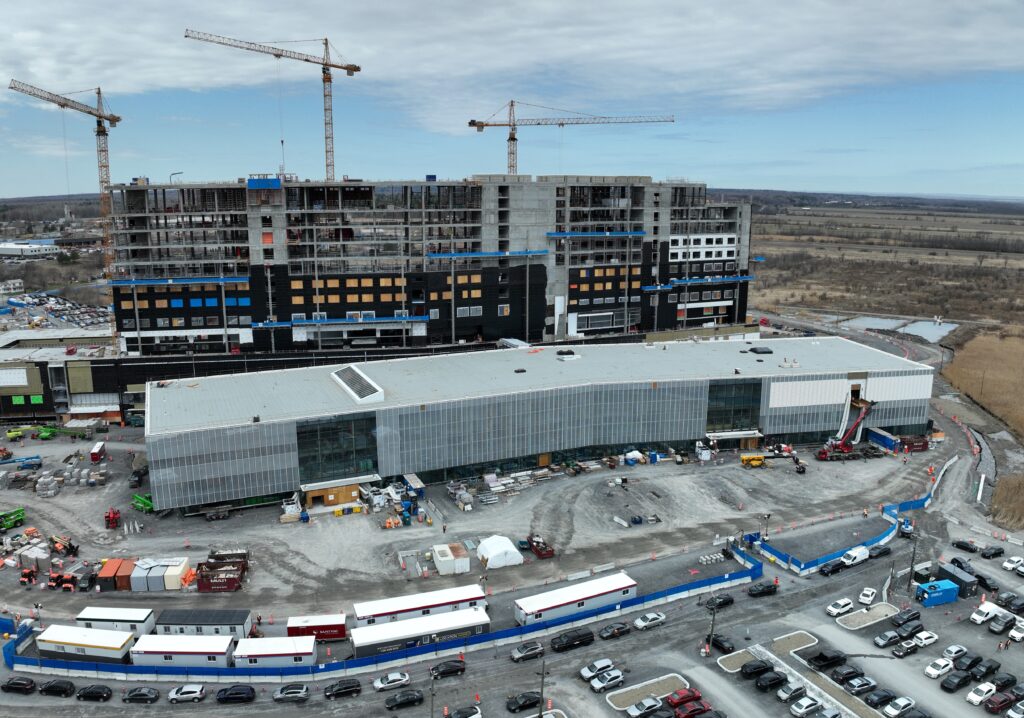

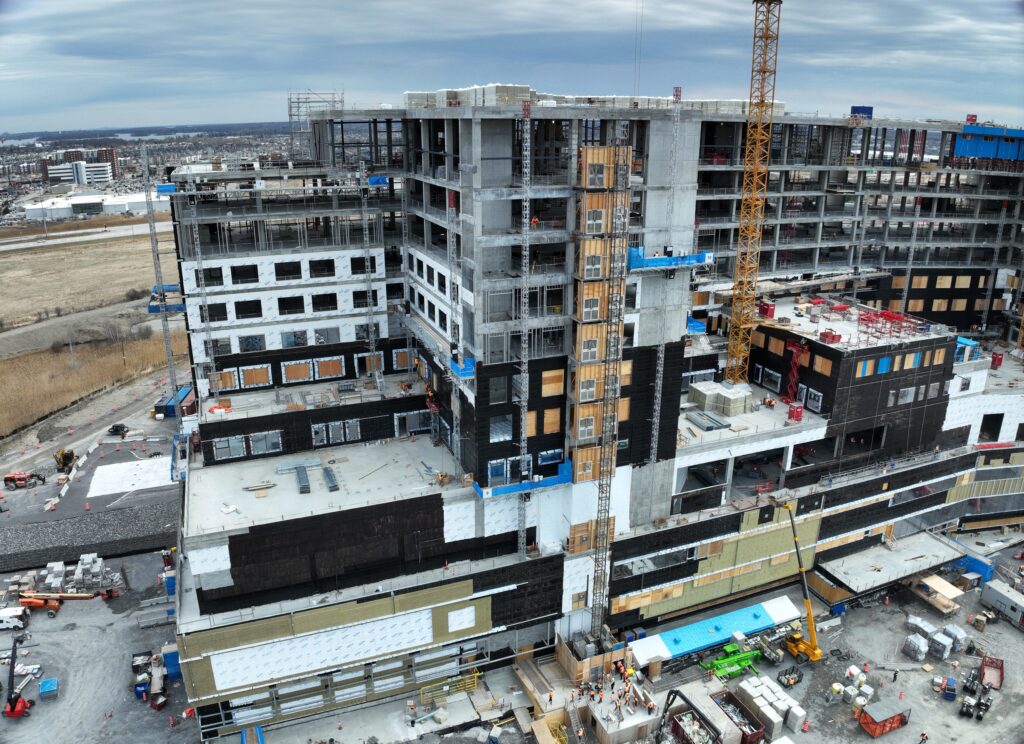

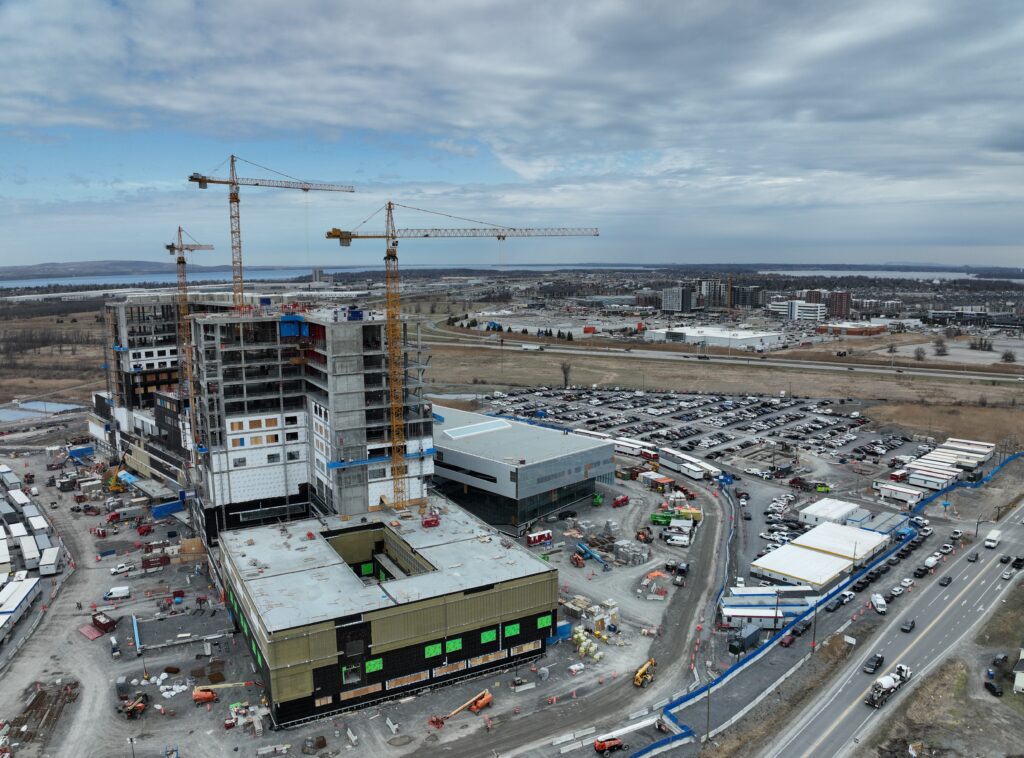

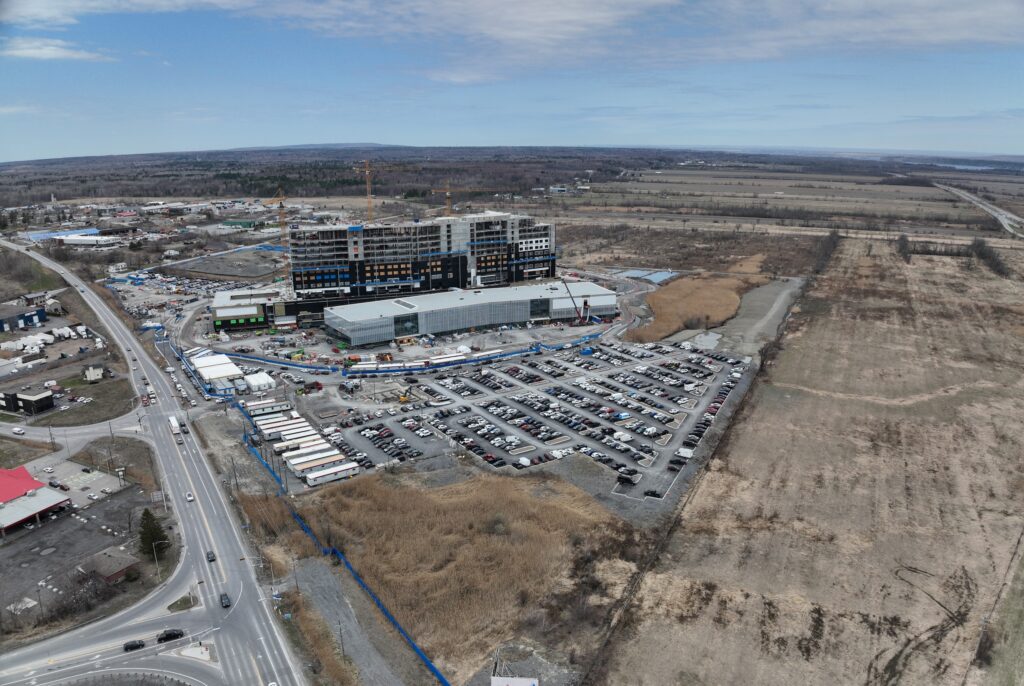

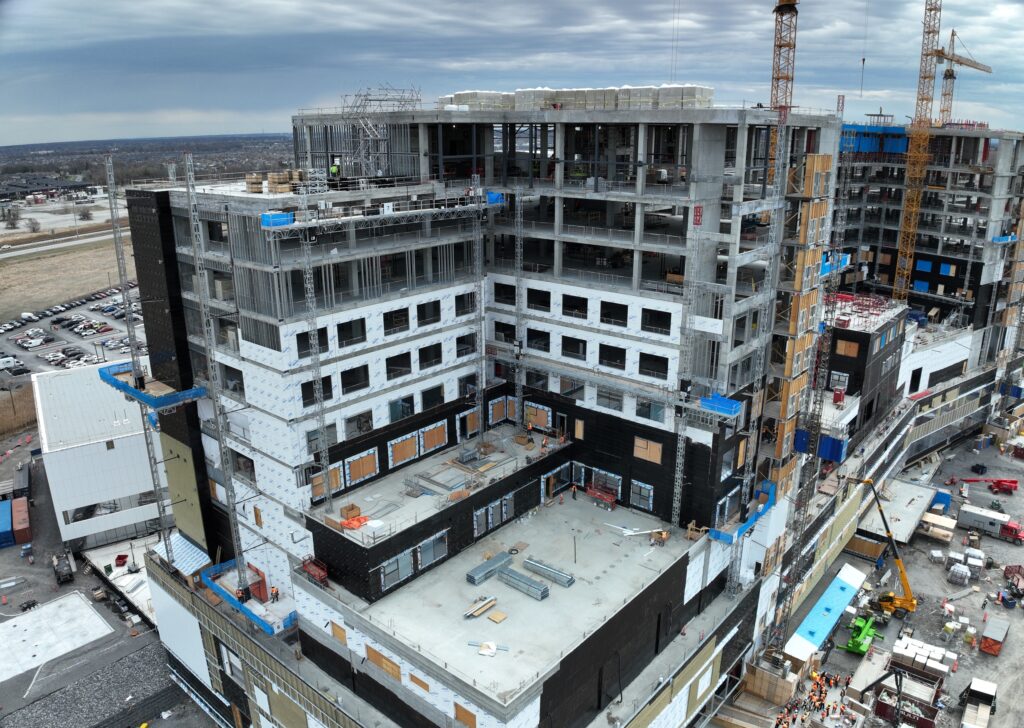

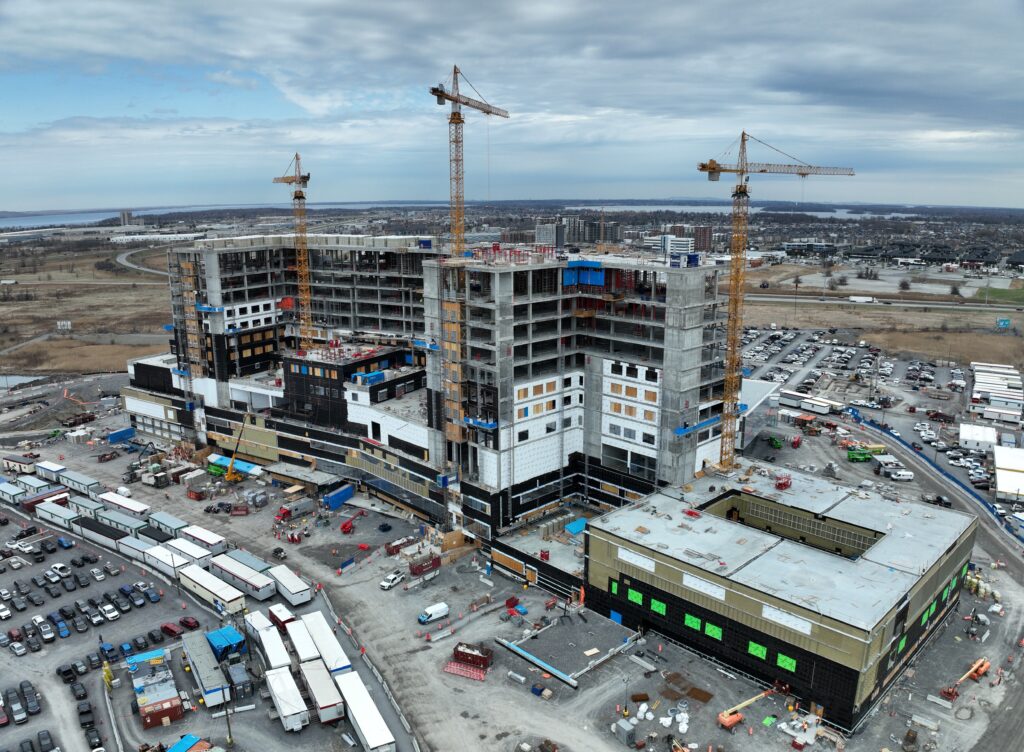

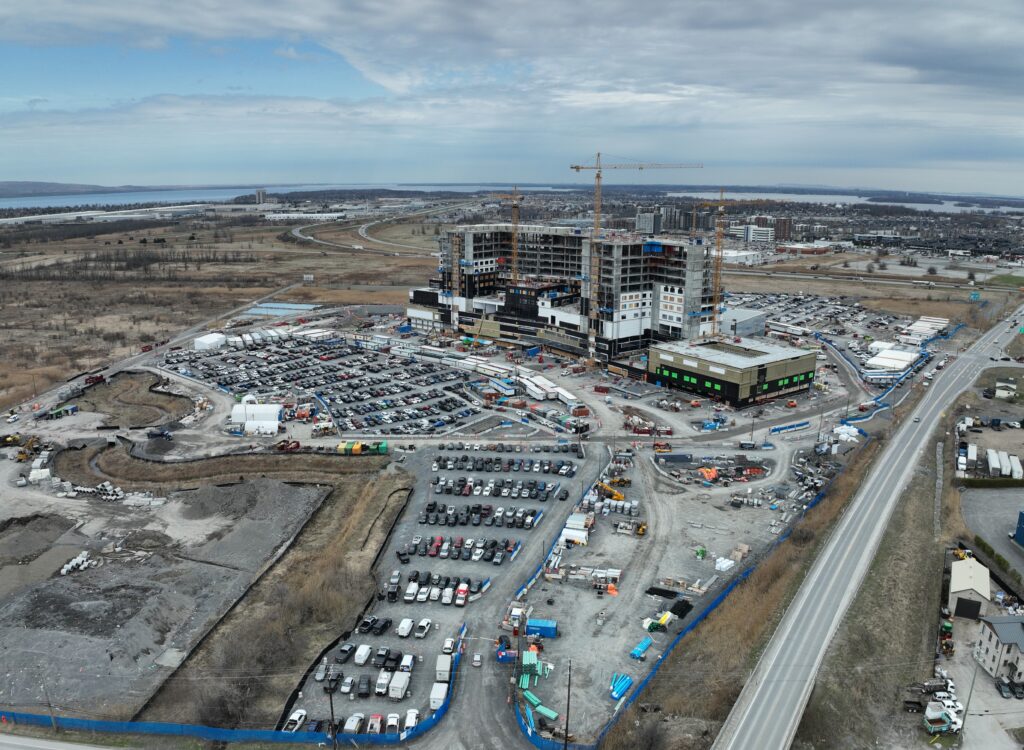

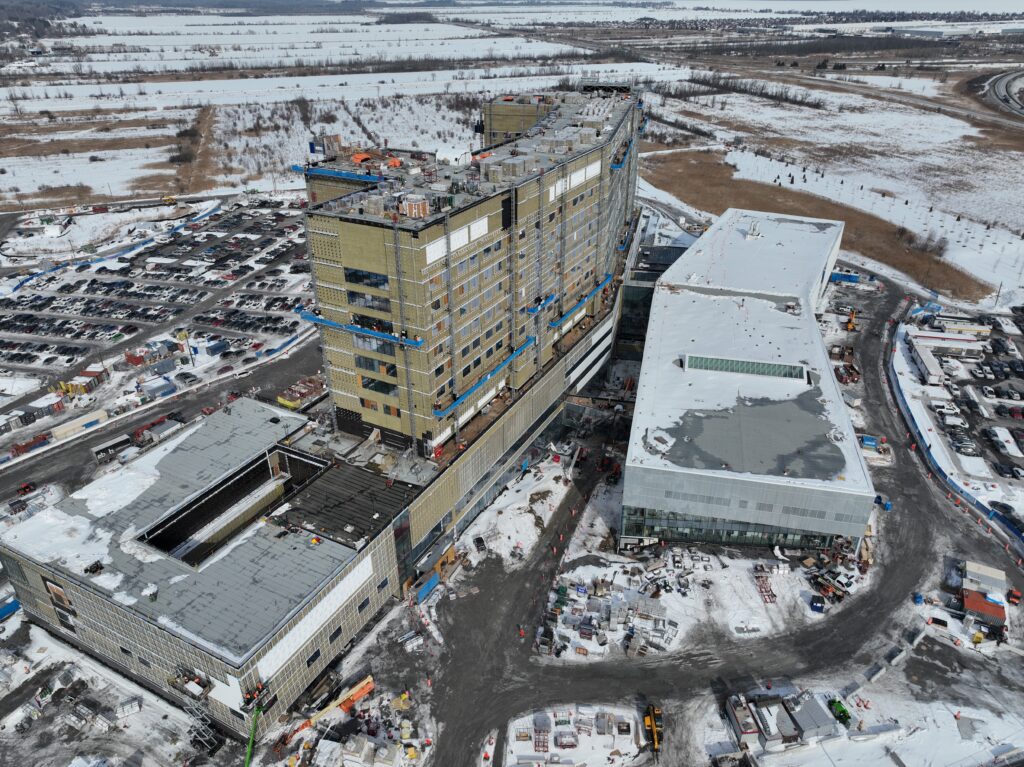

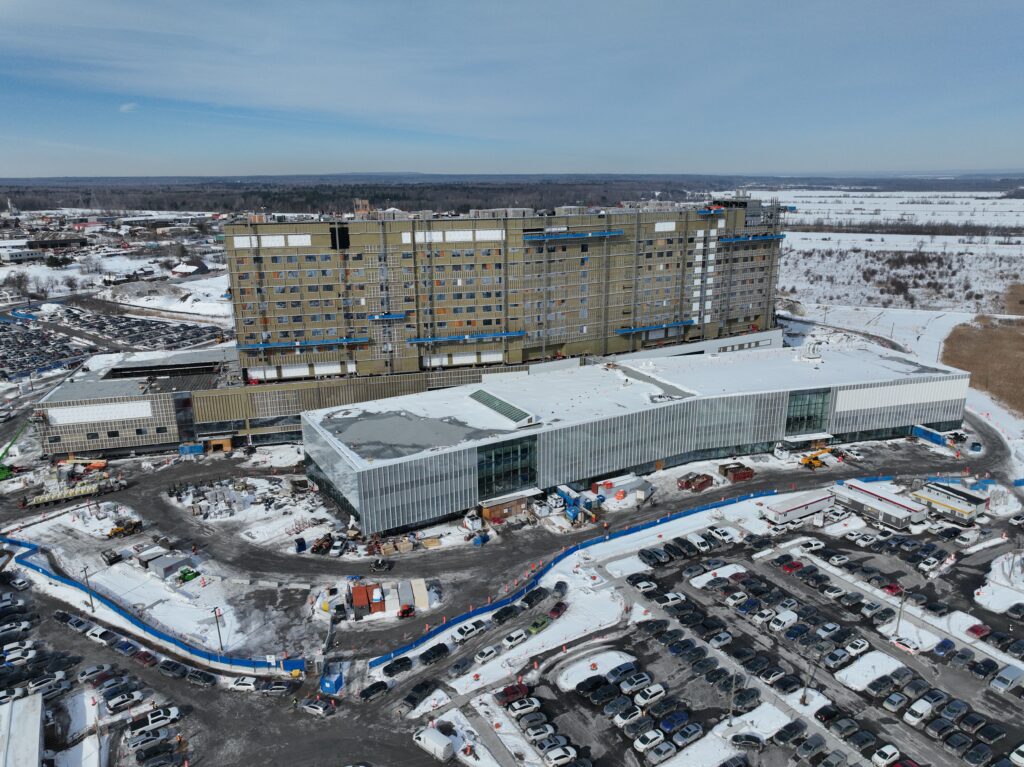

novembre 2024

novembre 2024

novembre 2024

novembre 2024

novembre 2024

novembre 2024

novembre 2024

novembre 2024

novembre 2024

octobre 2024

Coup d’œil sur le chantier.

octobre 2024

Coup d’œil sur le chantier.

octobre 2024

Pavillon B.

octobre 2024

Pavillon B et pavillon A.

octobre 2024

Pavillon B et pavillon A.

octobre 2024

Coup d’œil sur le chantier.

Pavillon A et pavillon B

octobre 2024

Pavillon A et pavillon B

Première couche d’asphalte posée sur une partie du stationnement visiteur. La seconde couche sera effectuée avant la livraison du projet.

octobre 2024

Première couche d’asphalte posée sur une partie du stationnement visiteur. La seconde couche sera effectuée avant la livraison du projet.

octobre 2024

septembre 2024

septembre 2024

septembre 2024

septembre 2024

septembre 2024

septembre 2024

septembre 2024

septembre 2024

août 2024

août 2024

août 2024

août 2024

août 2024

août 2024

août 2024

août 2024

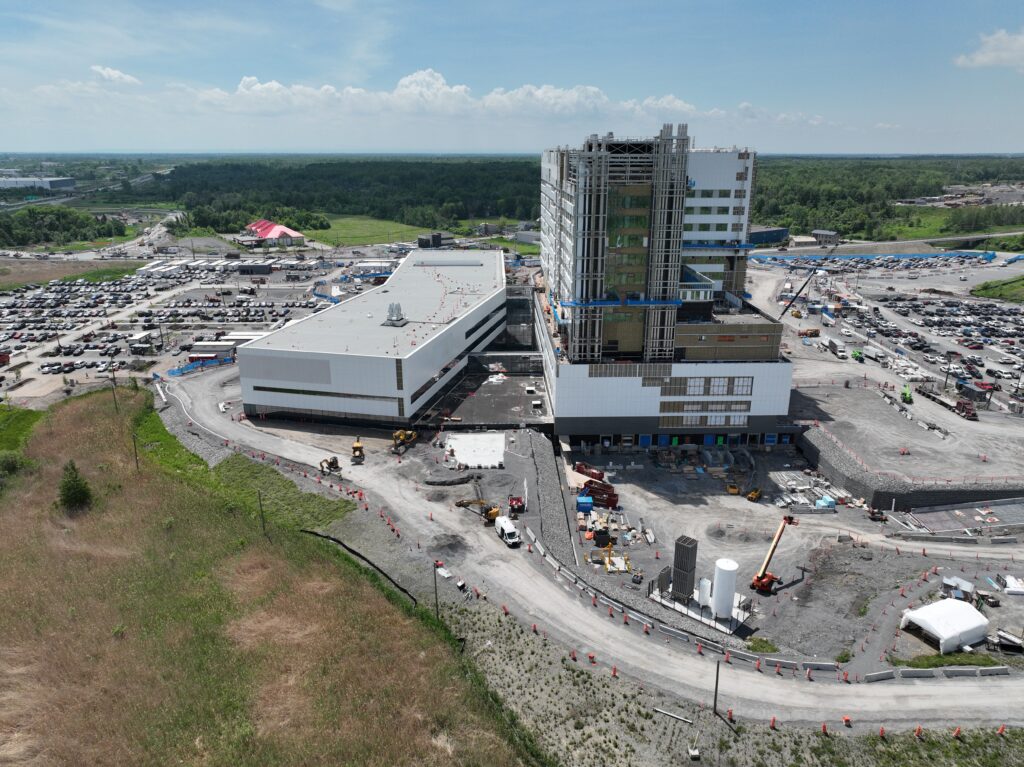

juillet 2024

Vue d'ensemble sur le chantier

juillet 2024

Plongée sur les deux pavillons de l'hôpital

juillet 2024

Pavillon B

juillet 2024

Les travaux se poursuivent sur la structure du pavillon B

juillet 2024

Vue d'ensemble sur le chantier

juillet 2024

Les travaux se poursuivent sur la structure du pavillon B

juillet 2024

Pavillon A

juillet 2024

Vue en plongée du pavillon B.

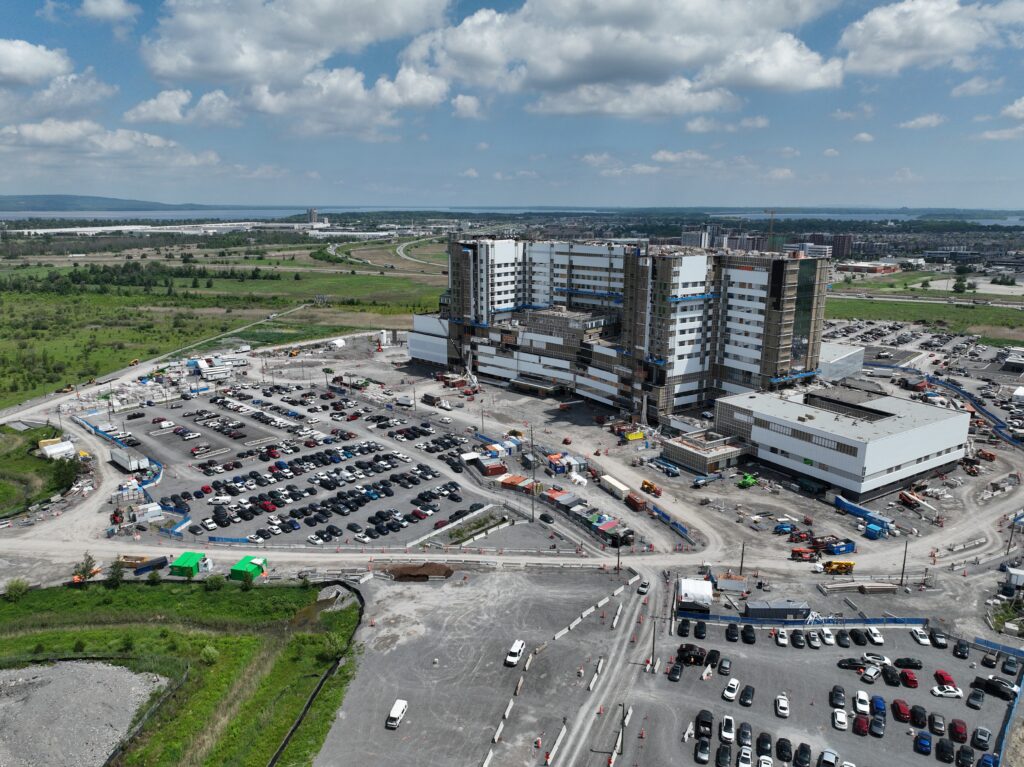

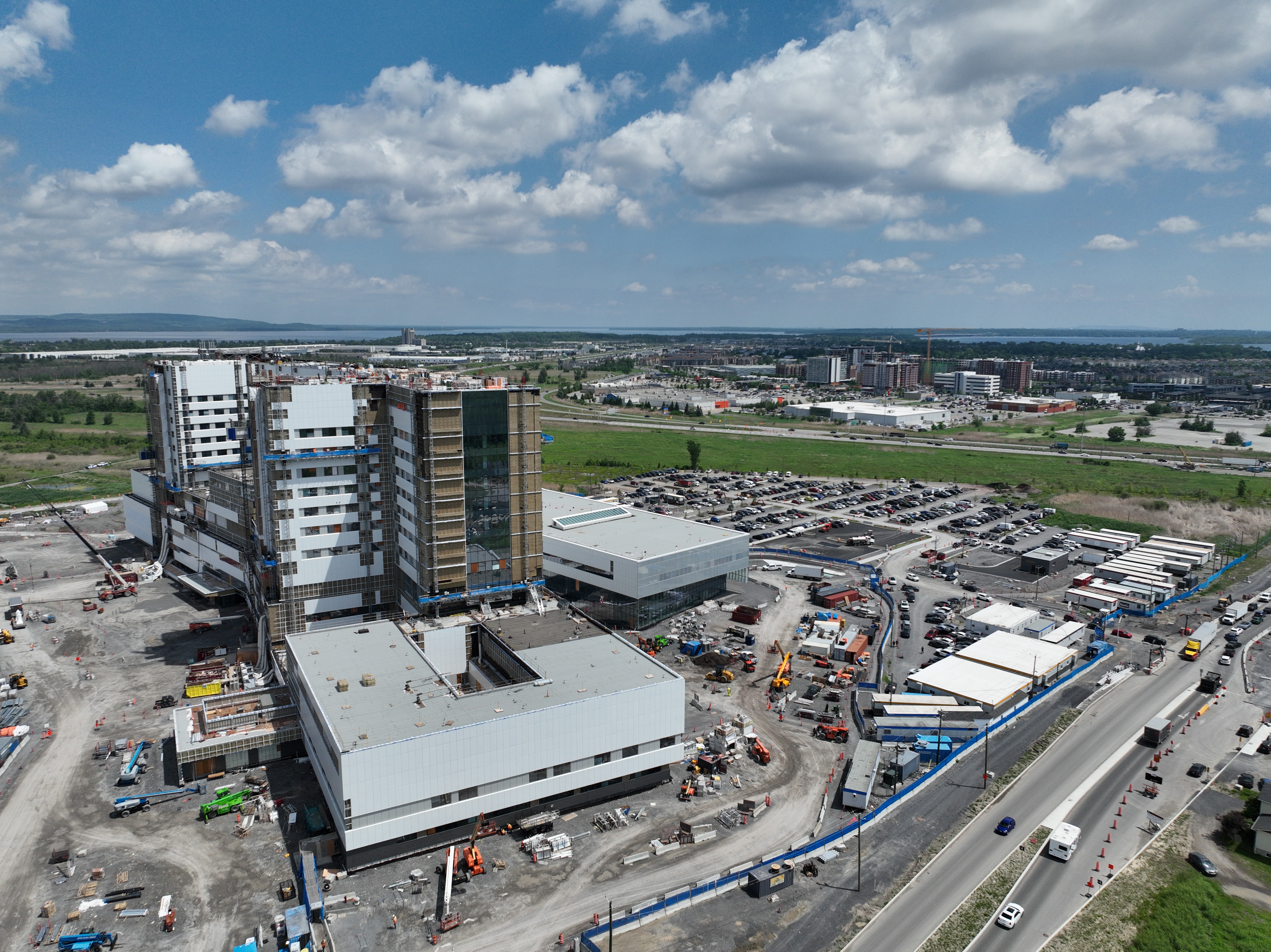

juin 2024

Travaux de structure du pavillon B

juin 2024

Pavillon B

juin 2024

Travaux de structure complétés sur le pavillon A

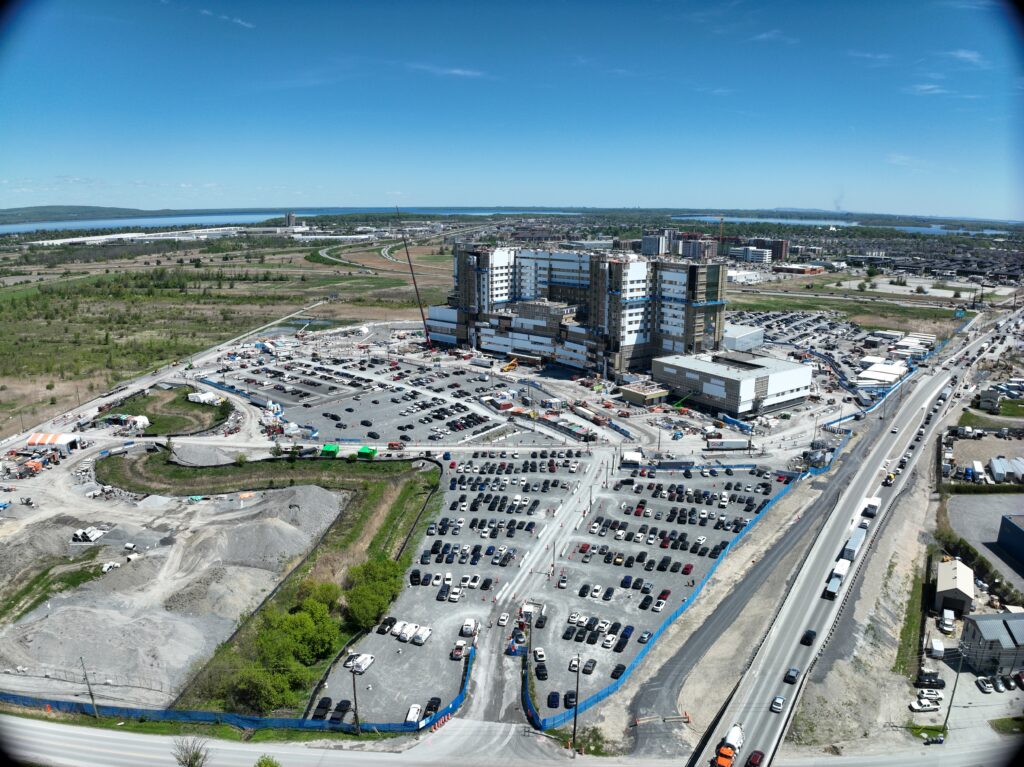

mai 2024

mai 2024

Pavillon B

mai 2024

mai 2024

mai 2024

Pavillon B

mai 2024

Pavillon A

mai 2024

mai 2024

avril 2024

Structure Pavillon A

avril 2024

Pavillon B

avril 2024

Pavillons B et A

avril 2024

avril 2024

avril 2024

avril 2024

mars 2024

mars 2024

mars 2024

mars 2024

mars 2024

mars 2024

mars 2024

mars 2024

Pavillons A et B

mars 2024

mars 2024

Pavillons B et A

mars 2024

Pavillons B et A

mars 2024

Pavillons A et B

février 2024

Vue aérienne côté ouest

Vue aérienne côté ouest

février 2024

Évolution du pavillon A

février 2024

Vue aérienne pavillon B

février 2024

Vue de l'évolution des 2 pavillons

février 2024

Vue aérienne pavillon B

février 2024

Évolution du pavillon B

février 2024

janvier 2024

Vue sur le pavillon A du côté ouest

janvier 2024

Vue sur le pavillon A du côté nord

janvier 2024

Installation de l'armature au pavillon A

janvier 2024

Travaux dans le pavillon A

janvier 2024

Vue des travaux des pavillons A et B

janvier 2024

Coulée de béton dans le pavillon A

Décembre 2023

Radier

Décembre 2023

Décembre 2023

Décembre 2023

Pompe à béton

Décembre 2023

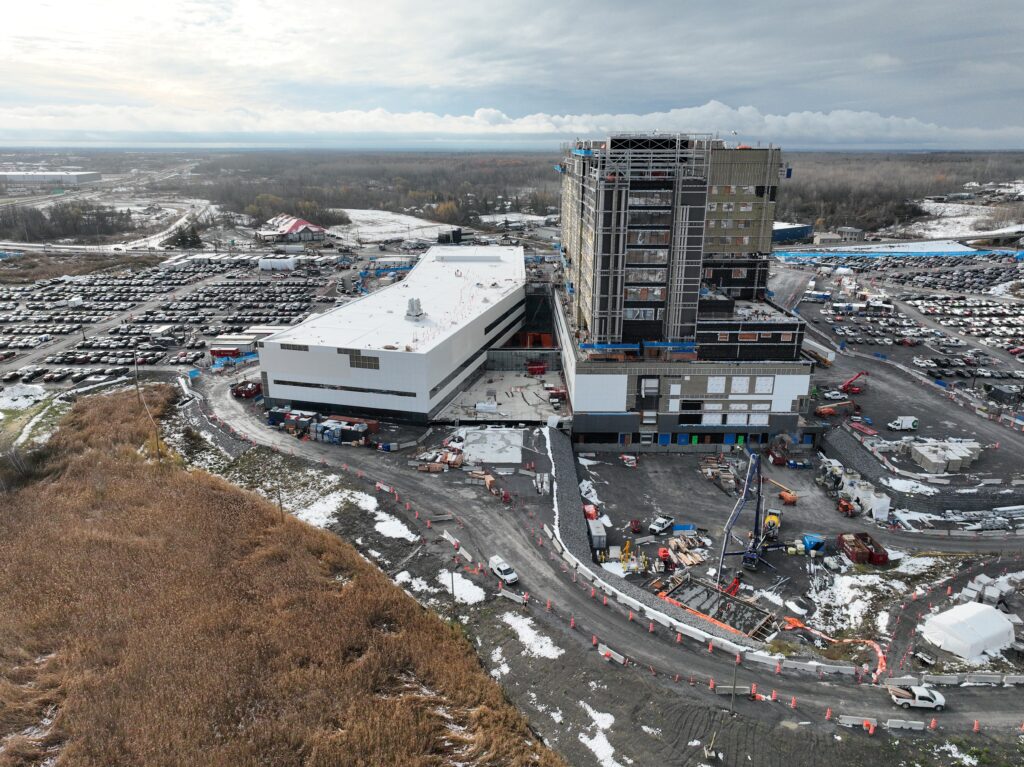

novembre 2023

Première coulée de béton de la dalle du 2e étage du pavillon A.

novembre 2023

Première coulée de béton de la dalle du 2e étage du pavillon A

novembre 2023

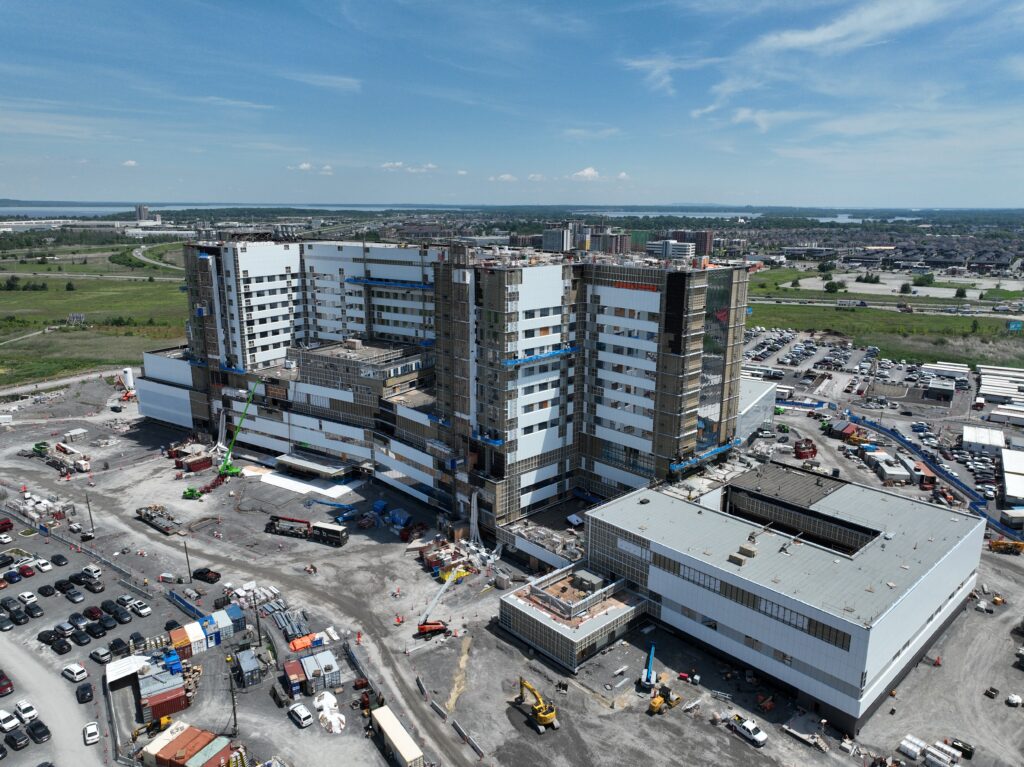

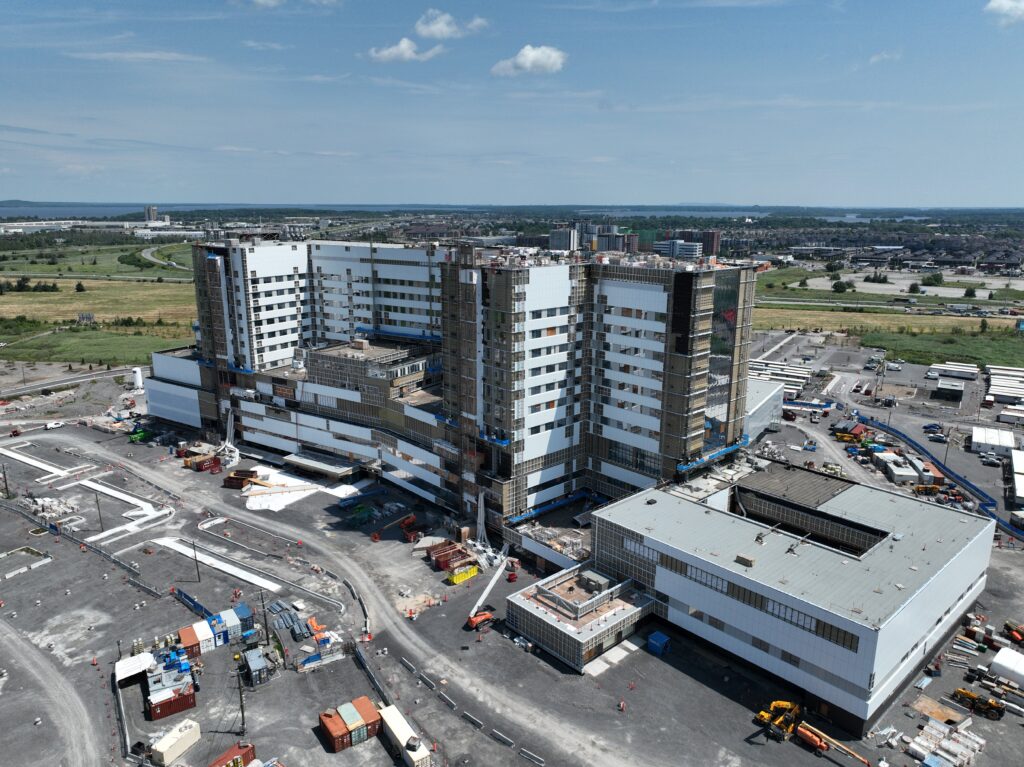

Vue aérienne du côté sud des pavillons A et B

novembre 2023

Vue d'ensemble sur l’avancement des étages du pavillon A

Méthode dite en escalier. Les équipes procèdent à la construction du pavillon en commençant du nord vers le sud, et les étages subséquents sont montés de façon simultanée selon la même séquence.

novembre 2023

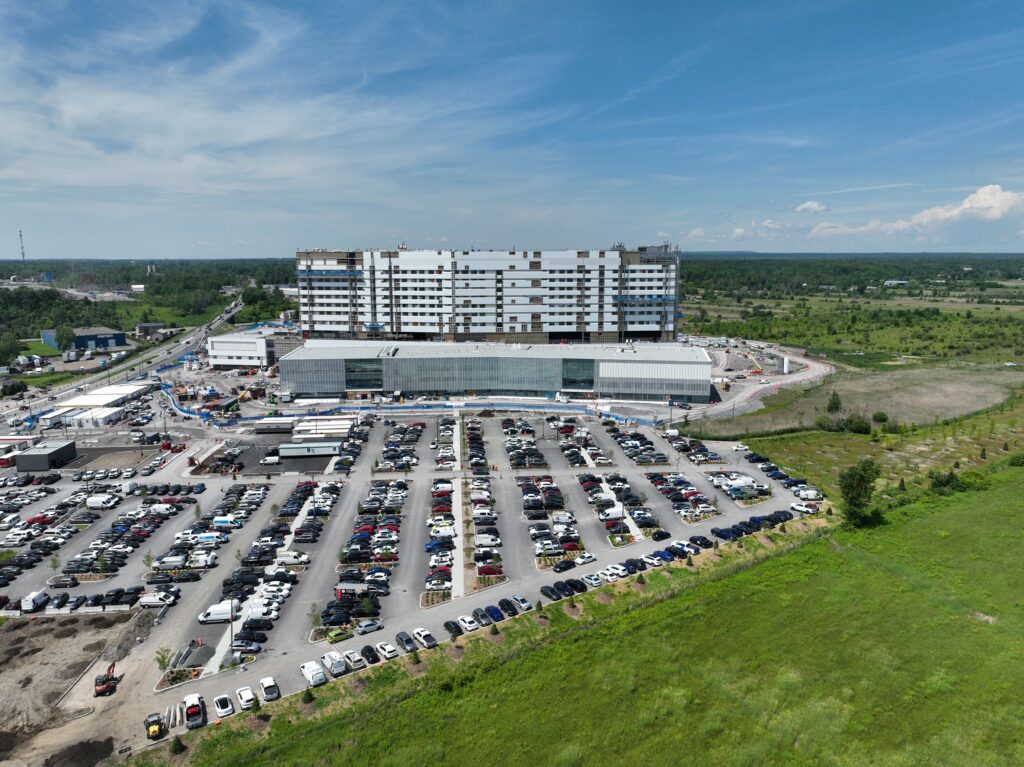

Vue d’ensemble du chantier du côté ouest

novembre 2023

Vue de l’ensemble du chantier du nord-est

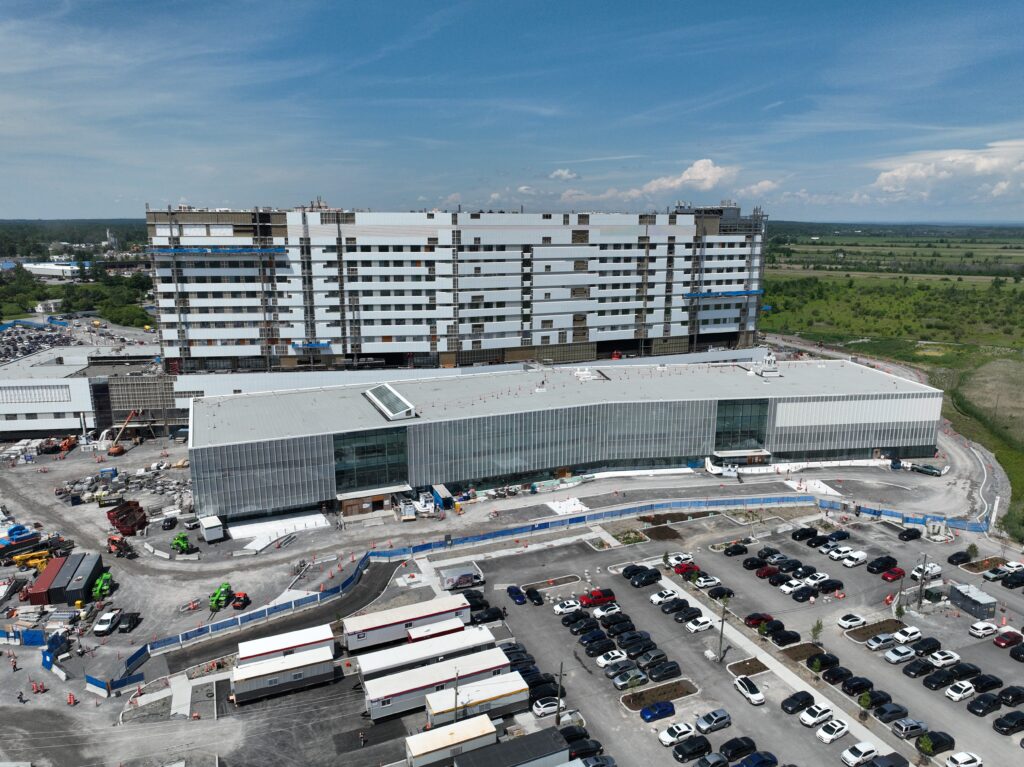

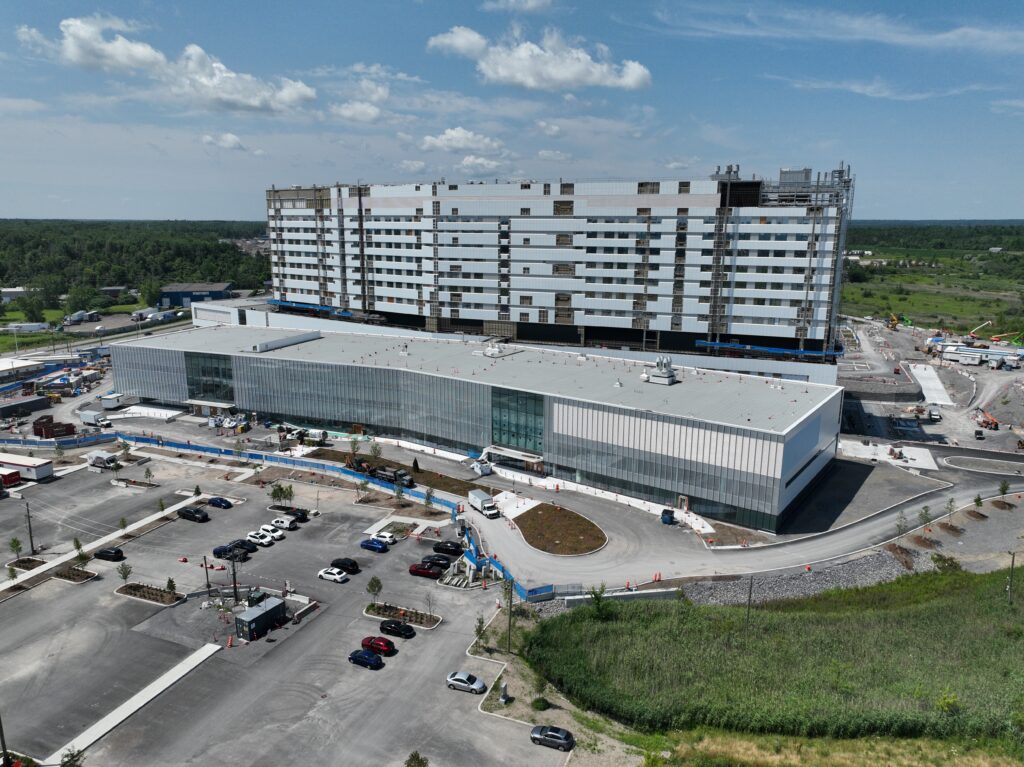

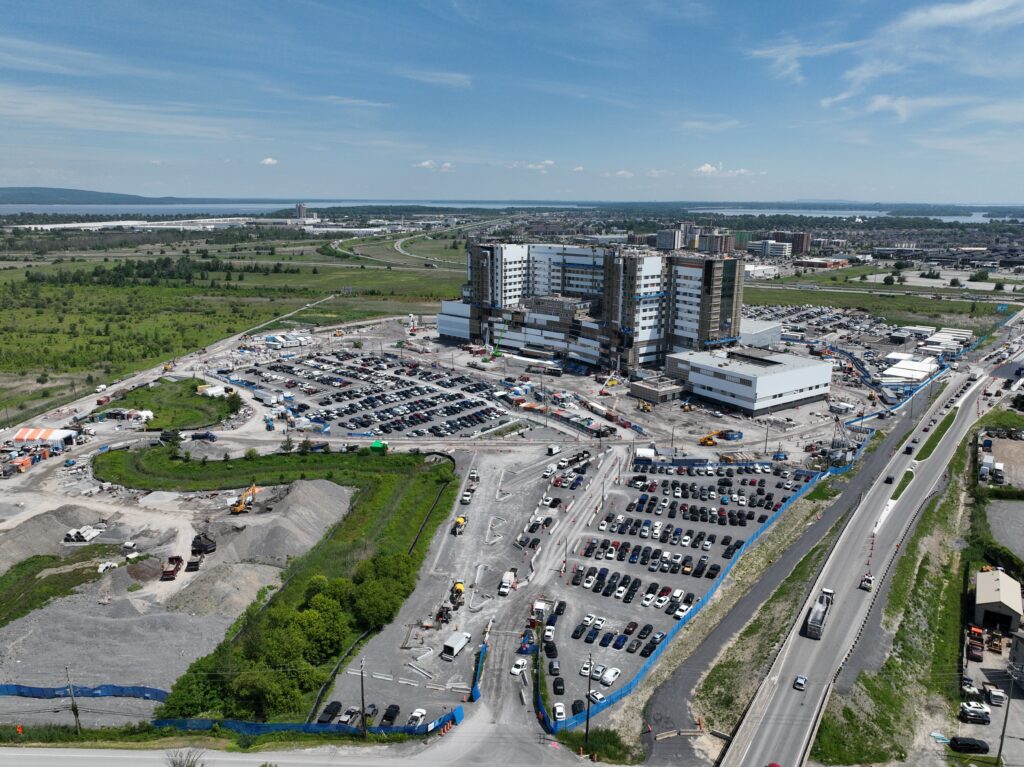

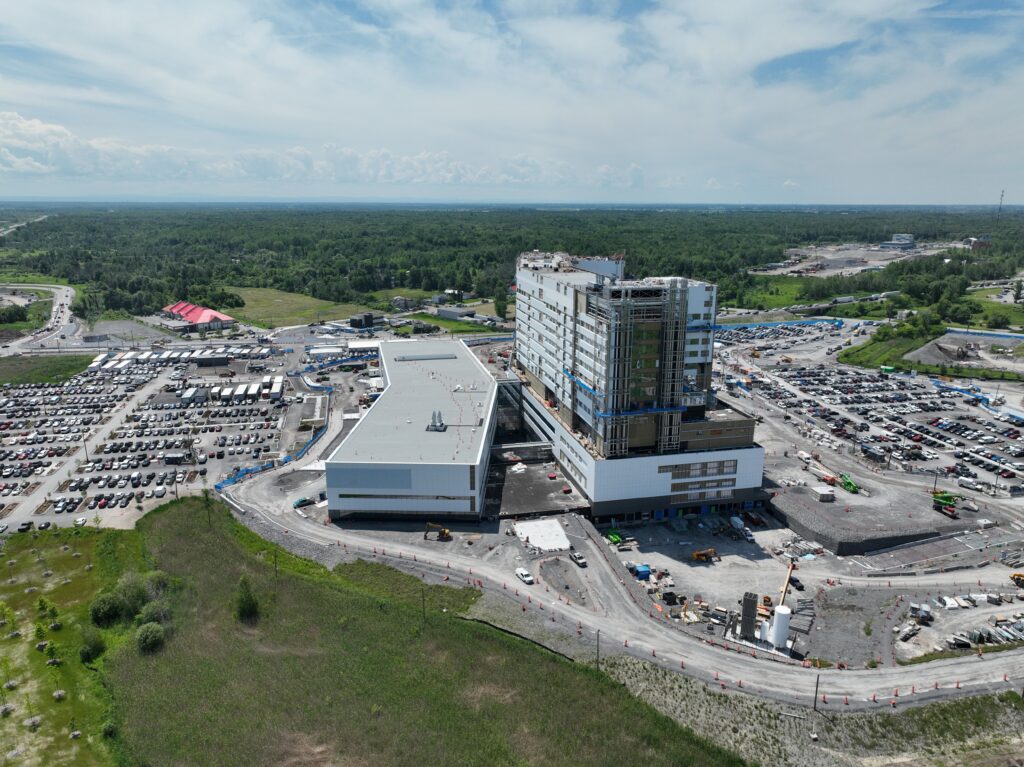

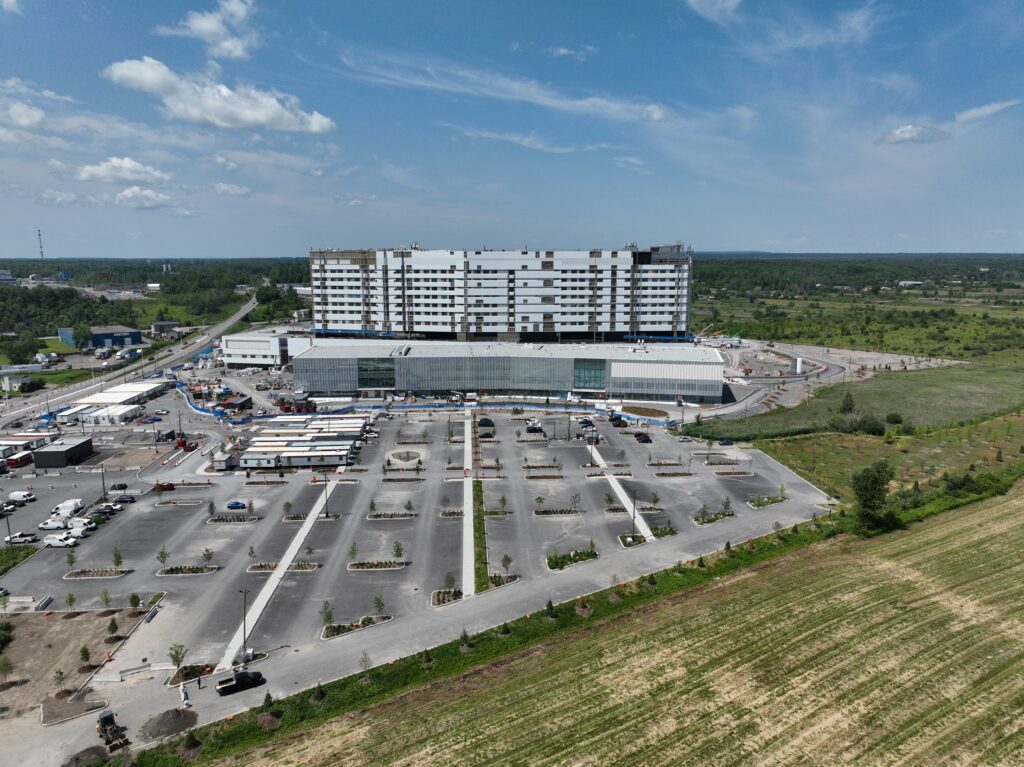

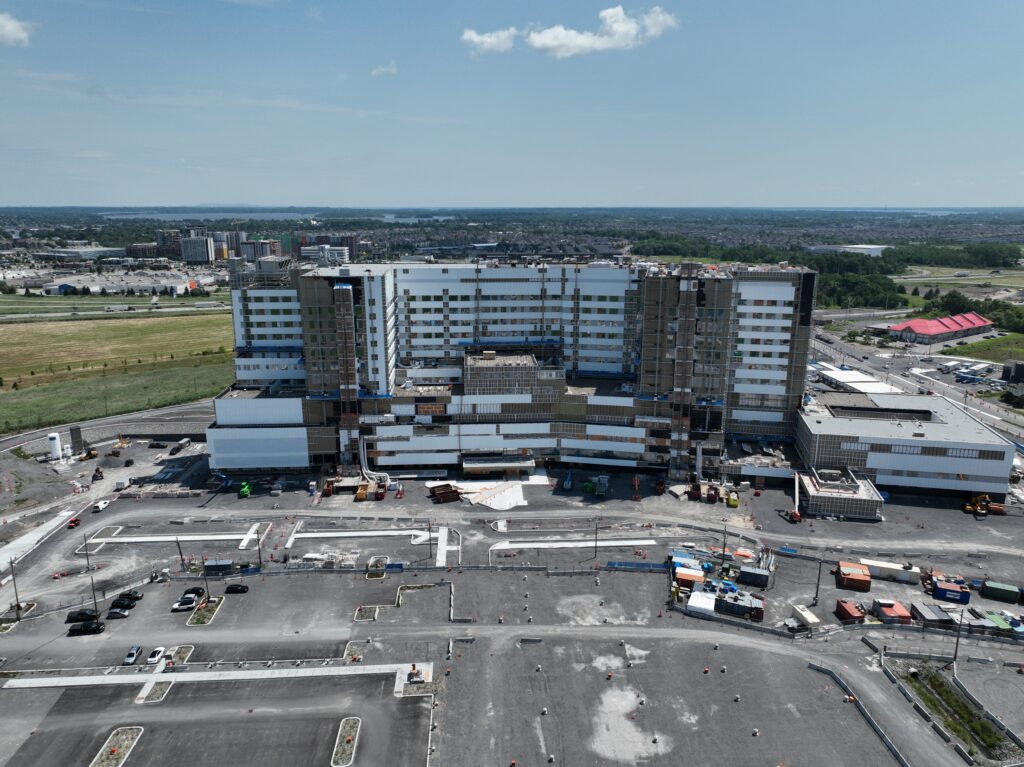

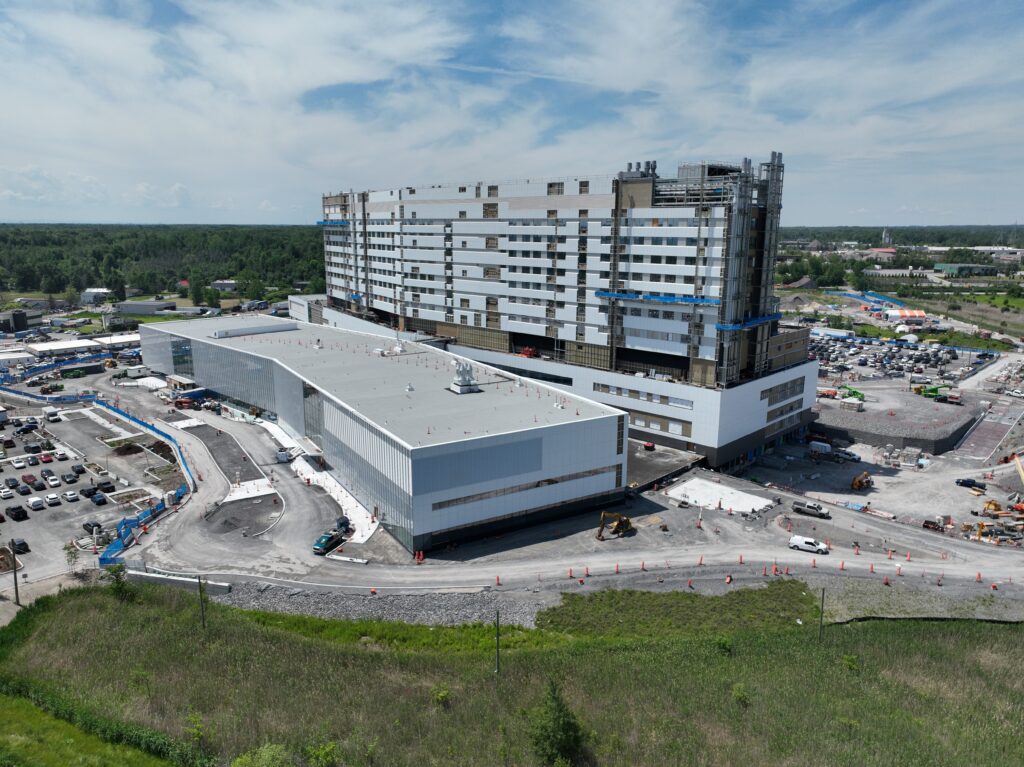

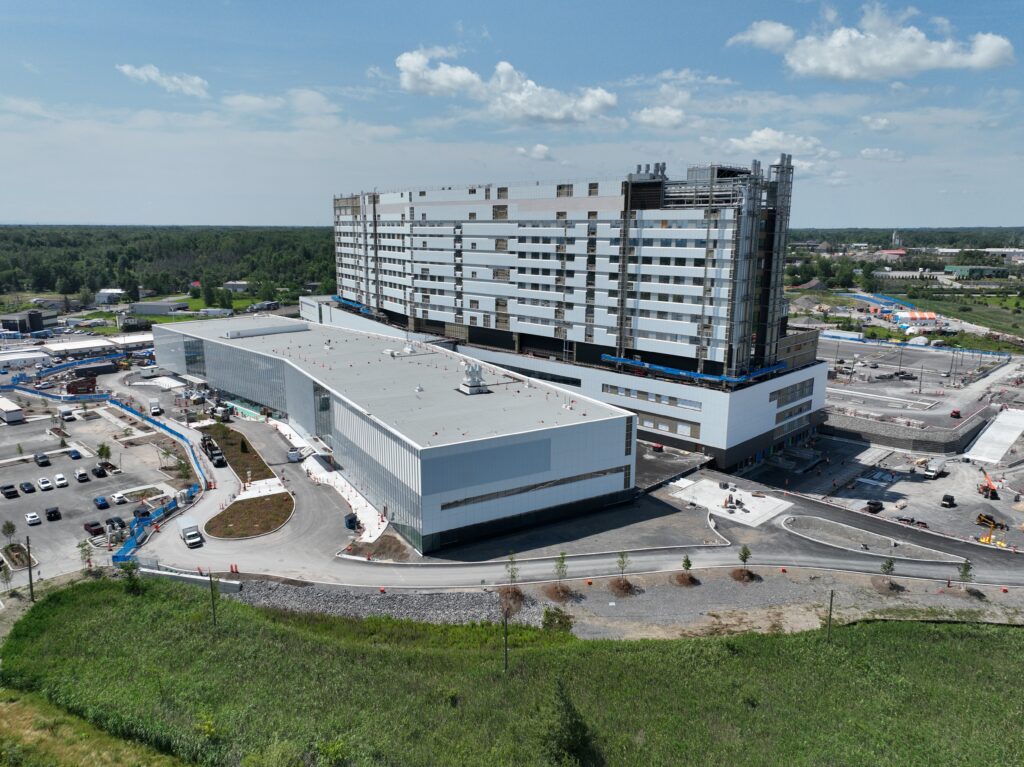

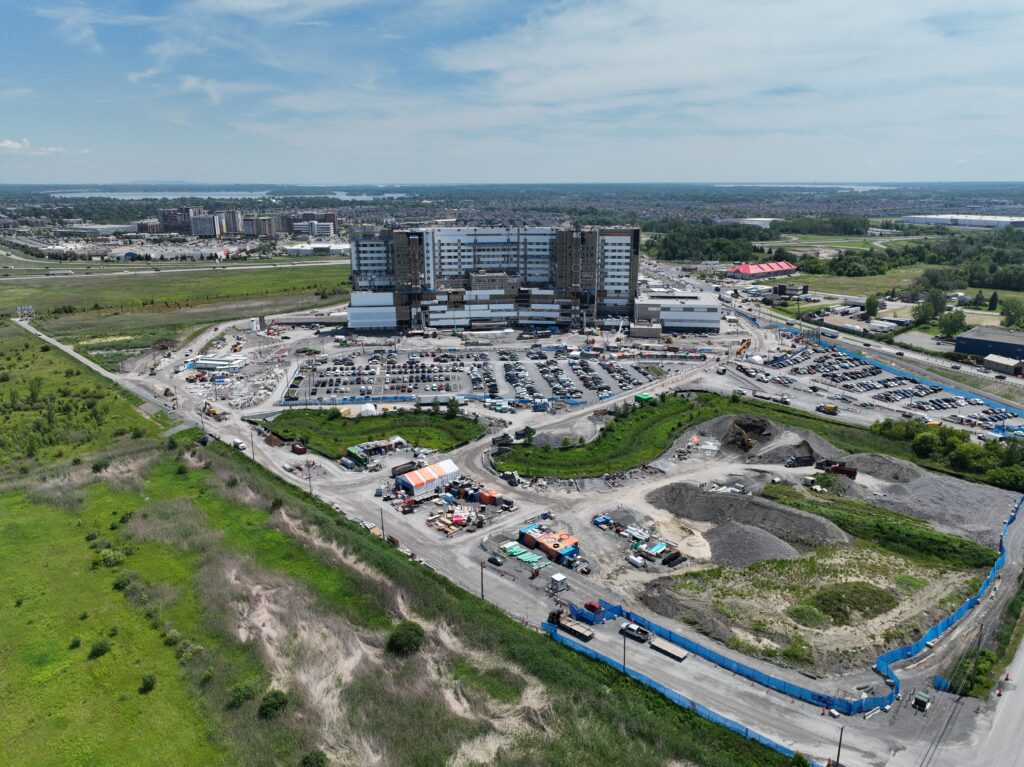

novembre 2024

Finalisation d’un radier

Le radier est une dalle porteuse continue de béton armé coulée à même le sol, qui sert d’assise stable (fondation) à l’ensemble de la construction.

Vue aérienne de la construction du pavillon A (direction sud-est).

novembre 2023

novembre 2023

Travaux sur un radier

Vue en surplomb des travaux en cours sur un radier. Le radier est une dalle porteuse continue de béton armé coulée à même le sol, qui sert d’assise stable (fondation) à l’ensemble de la construction.

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

Ouvrier à l'oeuvre

octobre 2023

octobre 2023

octobre 2023

Déplacement de matériaux à l'aide des grues

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

octobre 2023

septembre 2023

Vue aérienne direction sud

septembre 2023

Vue aérienne des travaux en cours direction nord

septembre 2023

Soudeur en action!

septembre 2023

Les coffrages et l’armature des piliers émergent du sol dans le pavillon A

septembre 2023

Travaux effectués au niveau du rez-de-jardin sur le pavillon A (vue vers le sud)

septembre 2023

Mise en place des coffrages et de l’acier d’armature du plancher au niveau du rez-de-jardin du pavillon A

prev arrow
next arrow
×

Info-travaux

Selon la nature des travaux réalisés, des entraves ponctuelles sont possibles.

Informez-vous :

  • Consultez la page Info-travaux;
  • Abonnez-vous dès maintenant à la cyberlettre Info-travaux pour recevoir par courriel les informations concernant les chantiers en cours et à venir;
  • Une page Facebook, dédiée au projet, a été créée et sera alimentée régulièrement durant les travaux de construction.

2025

En 2025, ce sont près de 1 000 travailleurs qui seront présents sur le chantier quotidiennement!

Information à venir!

2024

L'année sera consacrée aux travaux suivants :

  • Pavillon A : 4 étages:
    • Début des travaux de l’enveloppe extérieure (avril 2024);

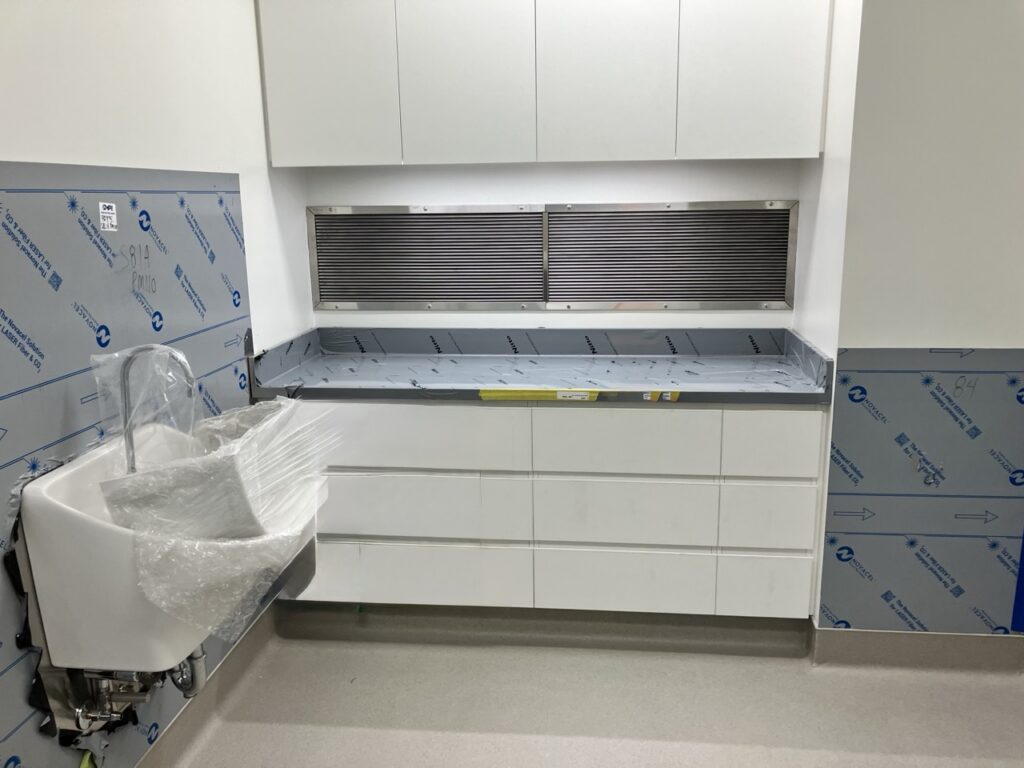

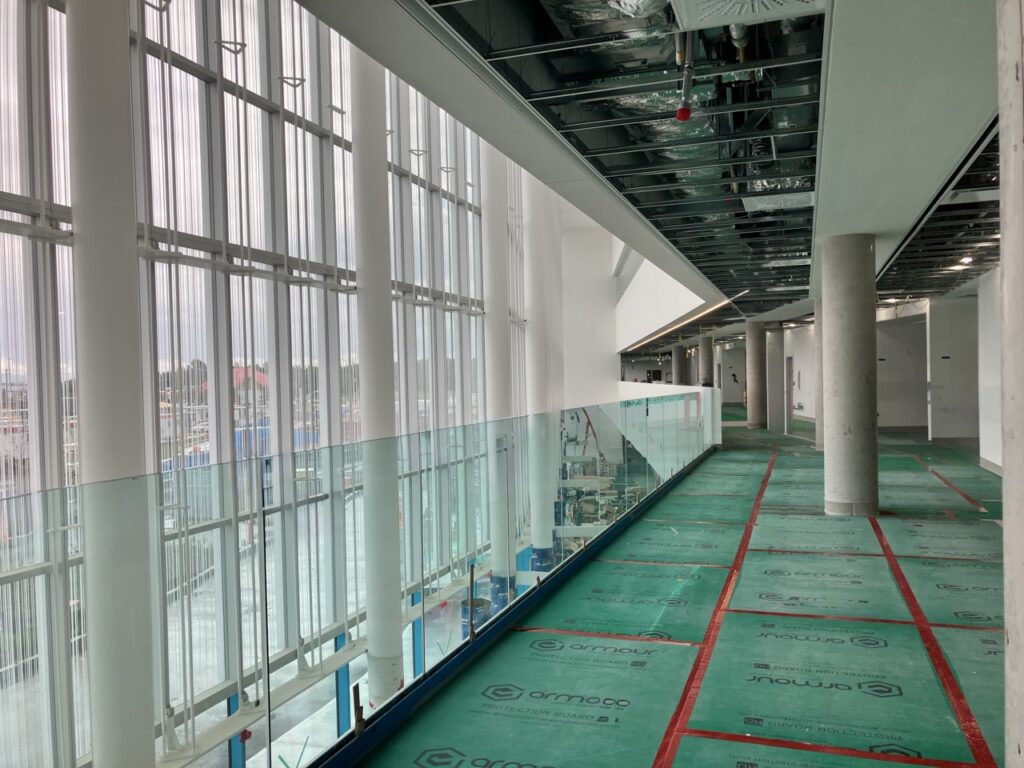

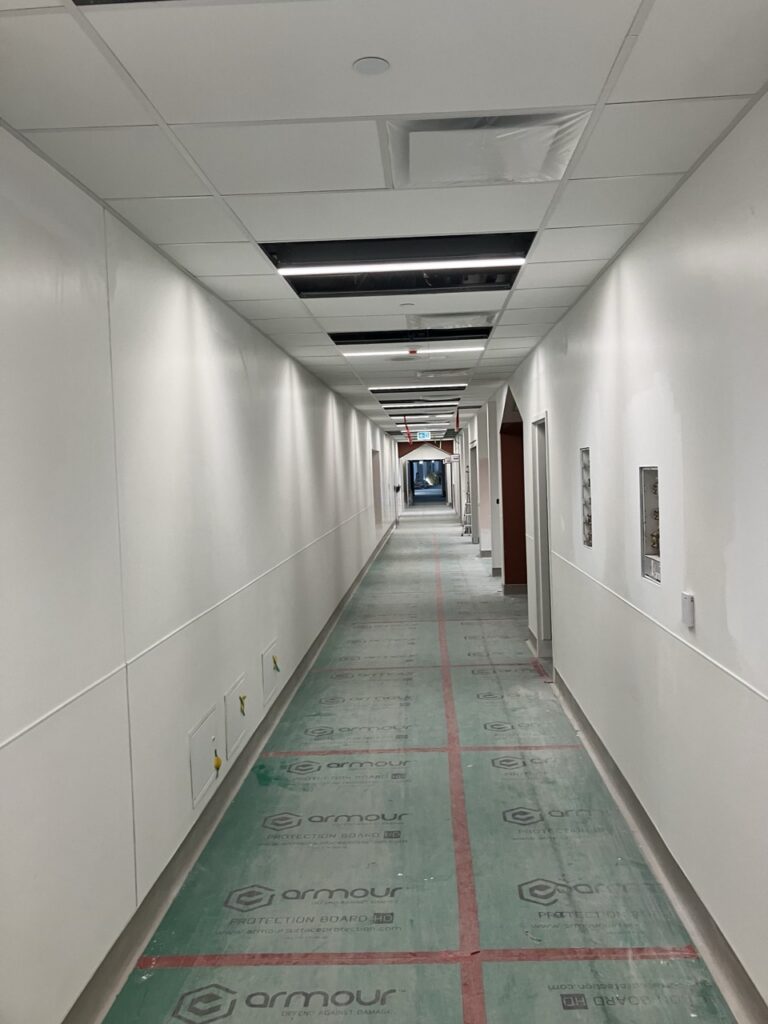

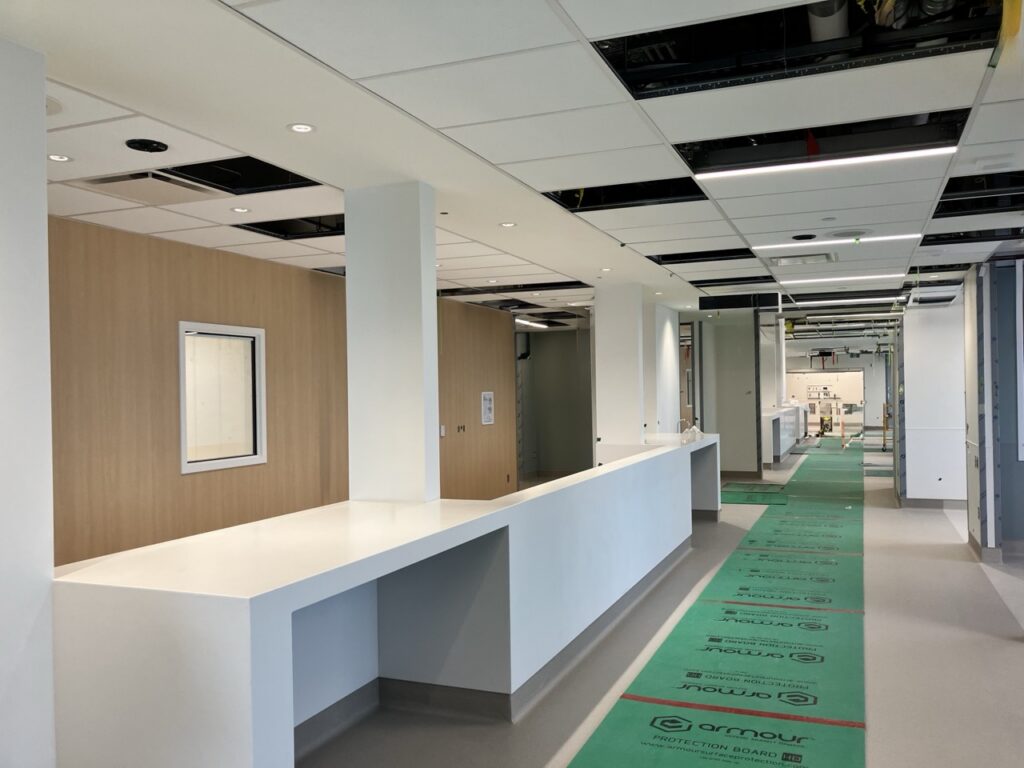

    • Le mur rideau est en cours d’aménagement. Le marquage au sol des murs intérieurs a débuté. Les travaux de plomberie pour l’installation des conduits de drainage sont en cours.
    • Travaux de toiture (automne 2024).
  • Pavillon B : 13 étages:
    • On sort de terre et on poursuit l’érection de la structure de béton jusqu’au printemps 2025;
    • Le 9e étage prend forme avec les travaux de coffrage et de bétonnage (automne 2024);
    • Travaux de l’enveloppe extérieure (automne 2024).
  • L’aménagement des passerelles reliant les deux pavillons se poursuit. Les pieux sont complétés.
  • Une première couche d’asphalte a été appliquée au stationnement des visiteurs.
  • Jusqu’à présent, l’échéancier des travaux suit son cours.

2023

L'année sera consacrée aux travaux suivants :

• Mise sur pied d’un bureau de projet rassemblant l’équipe multidisciplinaire (construction, architecture, structure, électromécanique, fondations et génie civil);
• Développement des plans et devis;
• Travaux préparatoires d’excavation et d’enfoncement de pieux sur le site;
• Début des travaux de construction (coffrage et fondations);
• Forage et installation des caissons sur l’emplacement des deux pavillons;
• Préparation de la mise en service du futur hôpital (séances de formation, élaboration de manuels d’exploitation, approvisionnement des équipements et des technologies requises).

Gouvernement du Québec © Gouvernement du Québec, 2023
